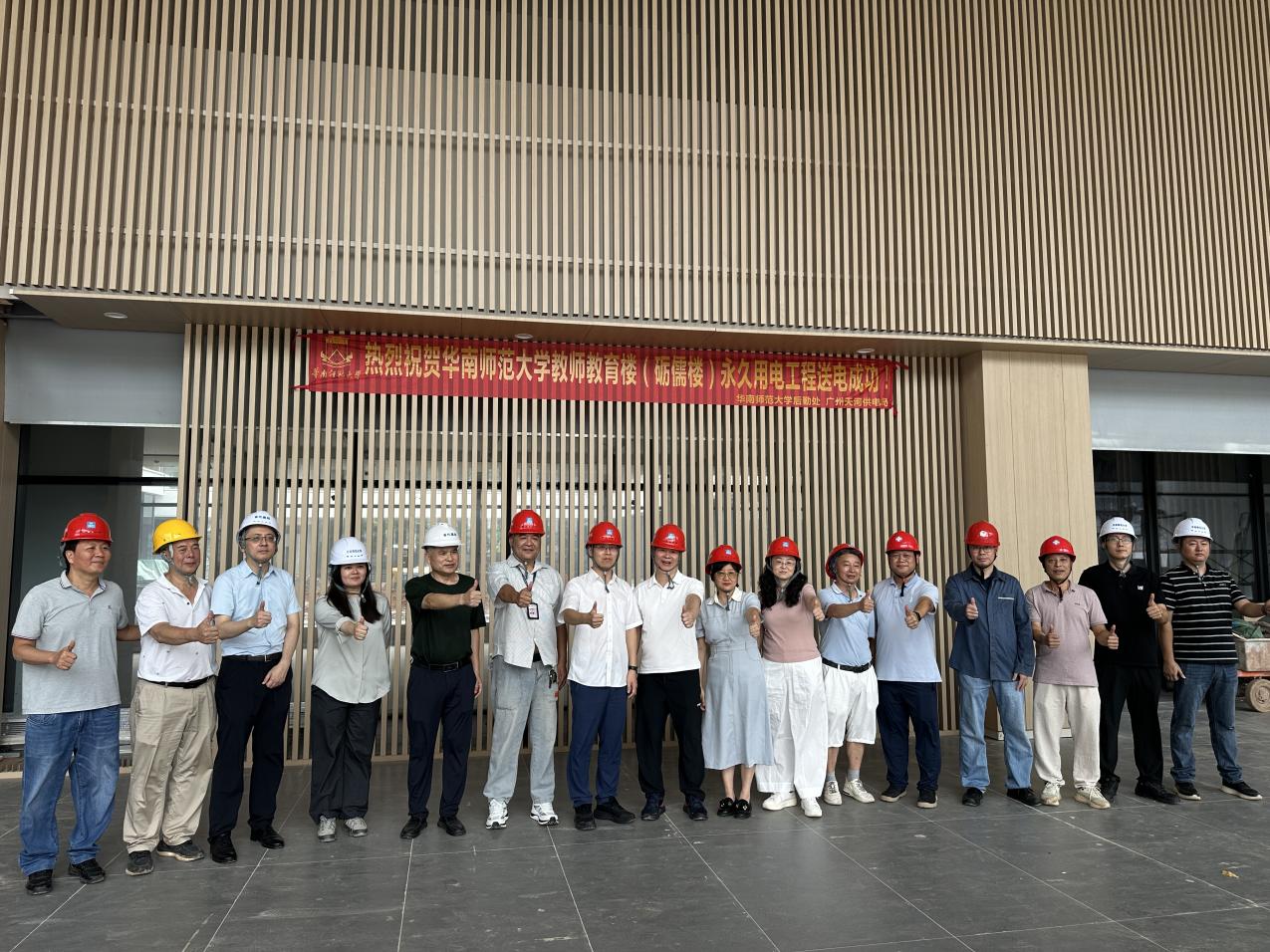

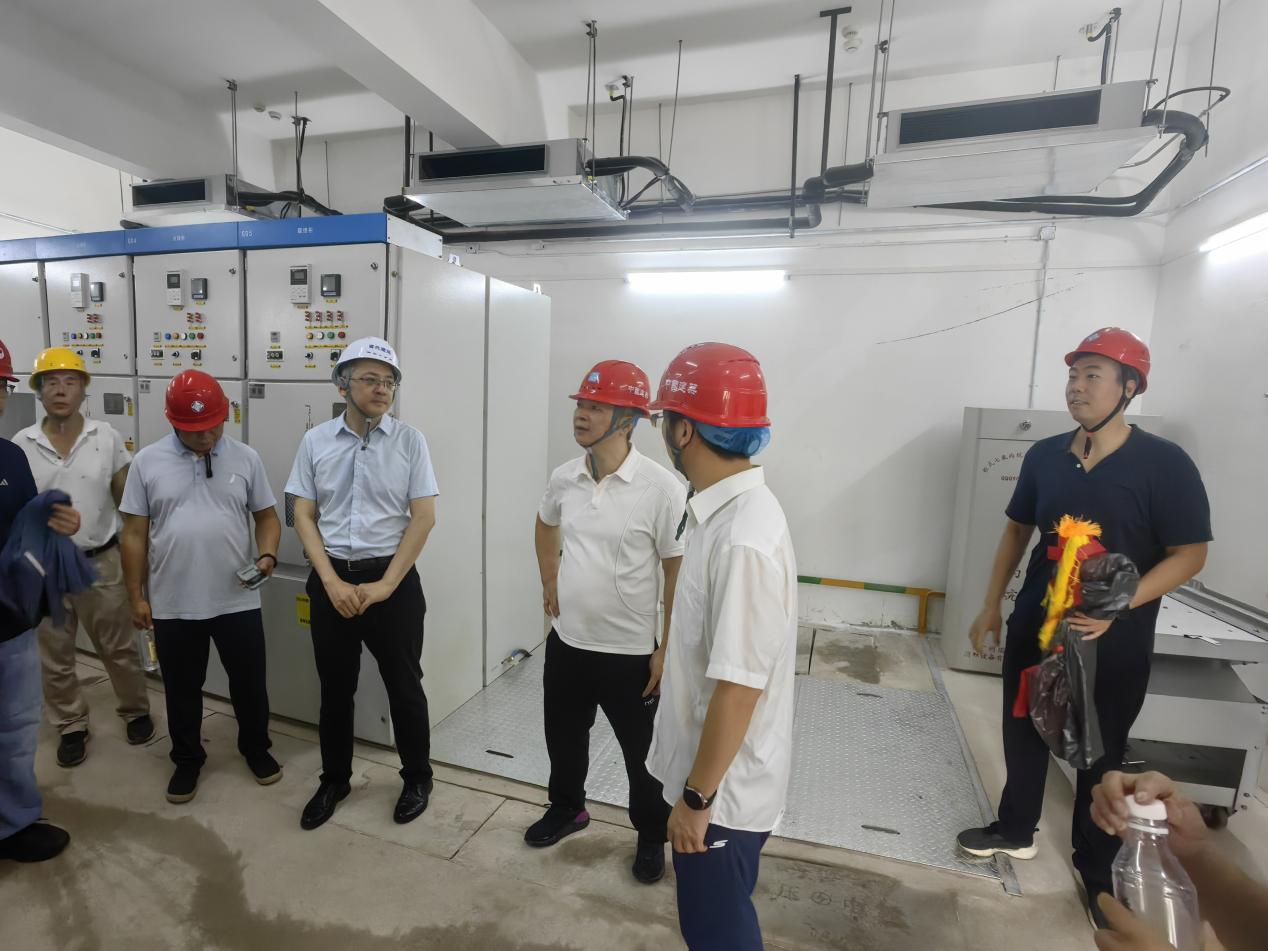

6月27日,广东电网有限公司广州天河供电局营销部副主任潘浩森及大客户服务班班长汤惠恒,我校后勤管理处处长骆立骞、基建处副处长张东挺及石牌校园教师教育楼(砺儒楼)永久用电项目工作组一行前往砺儒楼施工现场,实地了解工程建设收尾情况,围绕配电设备日常运行维护、施工现场安全保障、后续电力规范管理等关键事宜与施工方工作人员开展深入交流,并向参与项目建设的施工单位及全体工作人员致以衷心感谢。当日19时整,砺儒楼永久用电项目正式通电并投入使用。本次顺利送电投运,标志着我校石牌校园东片双电源改造工程迈出关键一步,打下重要基础。
随着学校办学规模不断扩大,校园新建楼宇增多、硬件设施持续升级,用电负荷大幅增长。原有电力设施容量不足,制约学校高质量发展。为此,学校于2025年11月启动校园电力增容升级改造项目,并向供电部门提交报装申请。
学校联合供电部门反复研讨优化施工方案,放弃周期长达一年、施工条件复杂、不能匹配砺儒楼六月验收计划的校外新增线路方案,经多方深度研判优化,调整为依托校内原有线路升级改造,落地效率大幅提升。该项目工序繁杂,常规工期需四个月,后勤管理处攻坚克难,仅用时两个月零三天完成全部流程,有力保障砺儒楼验收节点进度。

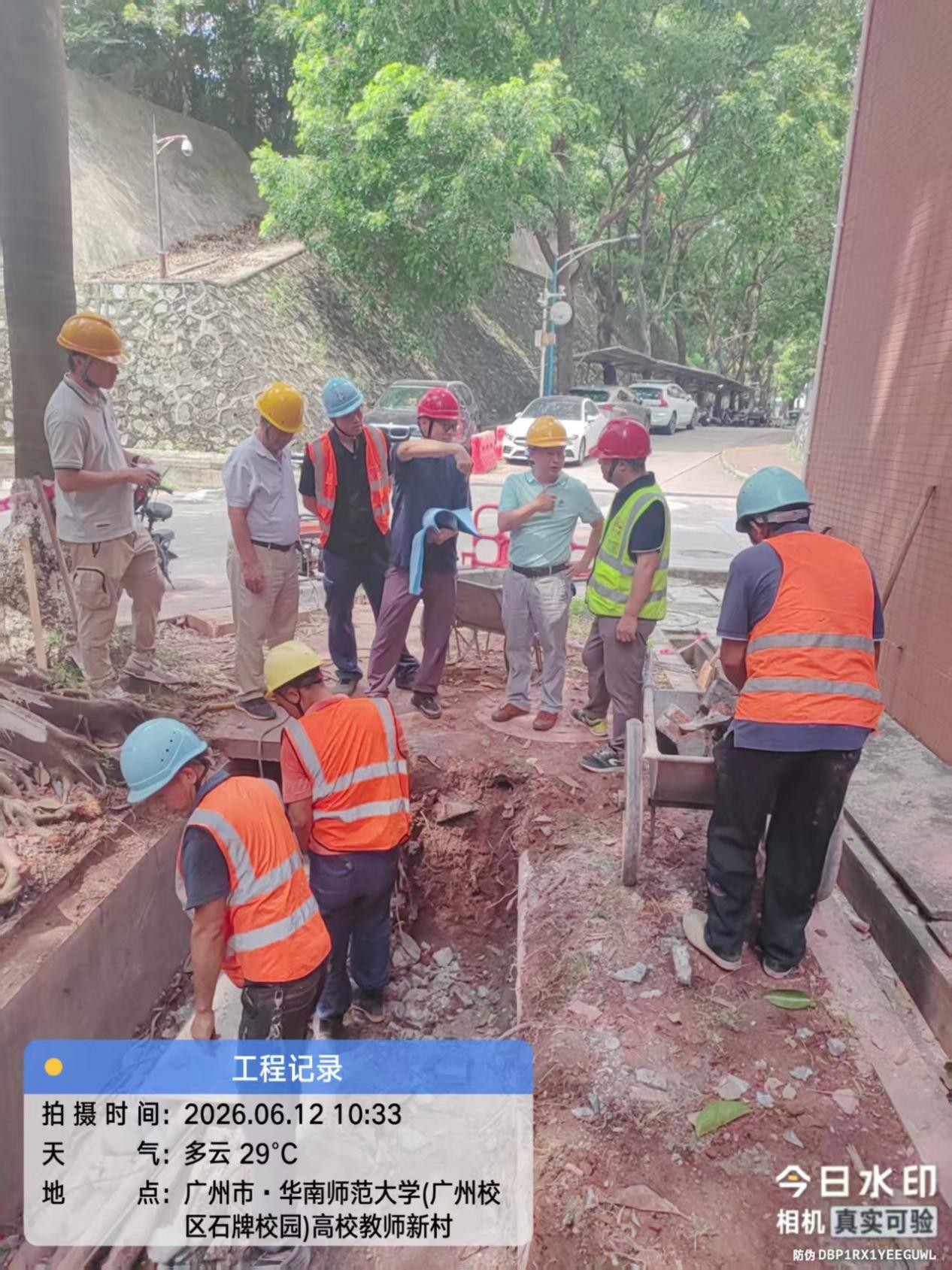

为抢抓施工工期、保障工程按期落地,2026年5月下旬项目正式进场施工,施工期间,后勤管理处联合基建处、保卫处等职能部门全程跟进协调。施工团队克服场地复杂、工期紧张、高温施工等困难,严守工程质量与安全生产底线,高效有序推进项目建设。
潘浩森表示,本次砺儒楼永久用电工程顺利竣工通电,是校企协同共建的成果。项目严格遵循市政供电规范及校园供电专项标准完成设计与施工,顺利完成电力增容、设备升级、管线改造等关键工程,有效优化了片区供电网架结构,进一步规范了校园供配电体系。
骆立骞强调,电力保障是校园正常运转的生命线、是办学治校的重要基础。本次电力增容及永久用电改造工程的顺利完成,是校企多方协同联动、攻坚克难、实干奋进的重要成果。项目落地后,彻底解决了片区用电紧张等问题,保障教学科研、校园运营及师生日常生活用电需求。下一步,后勤管理处将持续做好后续配套设施完善工作,健全校园用电安全管理制度,常态化开展电力设备巡检、维护与隐患排查,全力保障校园电力系统安全、稳定、高效运行。
此次砺儒楼永久用电项目顺利建成投用,仅耗时两个月便解决楼宇永久用电保障。改造方案同步预留用电增容余量,可满足学校后续新建项目用电需求,同时作为石牌校园东片双电源改造工程重要基础,为片区供电体系升级筑牢前置条件。项目投运后将有效保障校内教学科研工作平稳运转、持续改善师生生活用电条件,为学校长远高质量发展夯实稳定可靠的电力支撑。
